10月15日至21日,公司顺利完成二期网控继电器室的断路器保护装置、短引线保护装置、电抗器保护装置等18台电气公用系统继电保护装置的保护校验,清朔线线路保护装置的换型与朔方变联调等重点工作,标志着公司百万机组电气公用设备首次检修全面收官。这是公司二期投入商运以来首次利用双机停运时机,开展的一次电气公用设备检修。

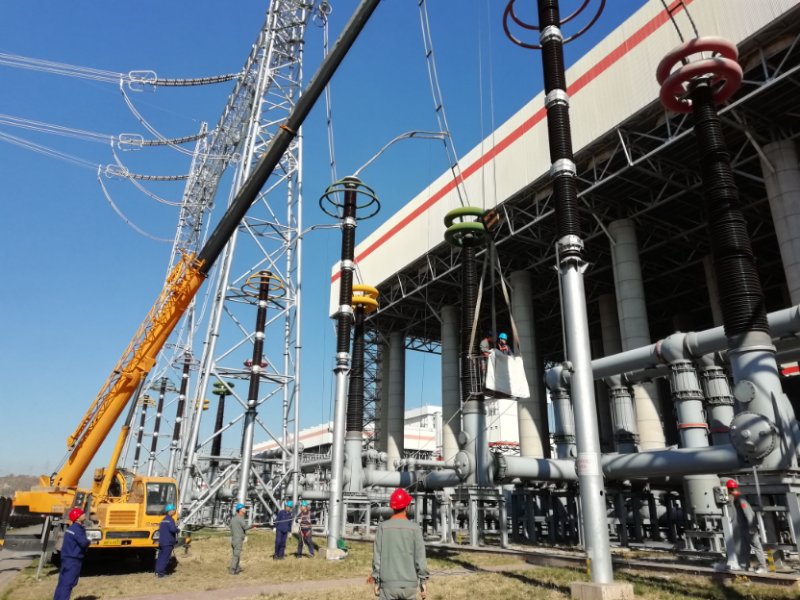

此次电气公用系统首次检修共涉及12个检修项目,开具电气二种工作票32张,重点针对电气继电保护装置进行全面检查,对#3、4机变送器屏及二期通讯机房48V电源进行升级改造及遗留缺陷消除,是对百万机组电气公用系统的一次彻底体检。
检修期间,公司严格贯彻落实习近平总书记关于安全生产的重要论述,把精细化管理融入到检修工作的各个环节,确保此次公用设备首检安全高效开展。公司各级领导和各专业负责人多次深入检修现场盯项目、解难题、鼓干劲,积极推动各项检修任务按时完成。公司全体检修人员充分发扬清能人不怕苦累、敢打敢拼的优良传统,加班加点,密切配合,合理安排工作任务,明确分工和完成时限,全力推进各项检修任务。工作中,坚持以安全、文明、质量为导向,严格执行“两票三制”及各项安全管理制度,严格落实检修工艺规程,认真进行技术交底,切实做到安全措施执行到位,现场工作文明有序。同时,严格执行检修设备三级验收制度,确保做到应修必修,修必修好,保证检修质量全优。经过连续一个星期的昼夜奋战,提前完成了公司二期百万机组电气公用设备的首次检修任务。
此次检修工作的圆满完成,有效提高了二期百万机组的安全可靠性,为公司完成全年生产经营任务目标打下了坚实基础。
