近日,接国家电网西北调控分中心通知,二期线路750kV朔方变于10月15日-10月24日实施π接投运,期间需要清水川能源公司两台百万千瓦机组双机停运配合工作,同时要同步完成保护更换以及750kV升压站内相关工作。按照调度计划10月份清水川能源公司四台机组启停机达7次,面对工作项目多,工期紧,任务重的情况,公司全体干部职工奋勇拼搏,攻坚克难,全力保障机组安全和工期进度。
高度重视,提前谋划,全力保障按时完成配合任务
清水川能源公司高度重视此次750kV朔方变π接工作,提前召开专题工作会议,对π接期间厂内相关工作进行安排部署,讨论研究工作任务,制定工作方案,明确时限,落实责任,全力推进各项相关工作。此次双机停运期间共有44项计划检修项目,为保障各项工作顺利完成,公司制定详细的检修计划,列出工作清单,提前全面梳理所需备品备件和工器具。同时,公司生产系统科学组建成立了多个专业小组,合理分配工作任务,提高工作效率。为有效降低安全风险,公司生产系统制定了切实可行的安全措施,全力保障人员和设备安全。先后制定专项安全技术措施10余篇、更新电气操作票50余张,并提前组织生产人员认真学习掌握,为实际工作的顺利开展提供了安全保障。
科学组织,狠抓落实,按期高质量完成各项检修计划
清水川能源公司各级领导干部多次深入现场,靠前指挥,协调工作,全力推动各项工作有效落实。为抢抓工期,公司检修各专业密切配合,明确责任分工,紧盯时间节点,24小时不间断工作,积极推进各项检修任务。

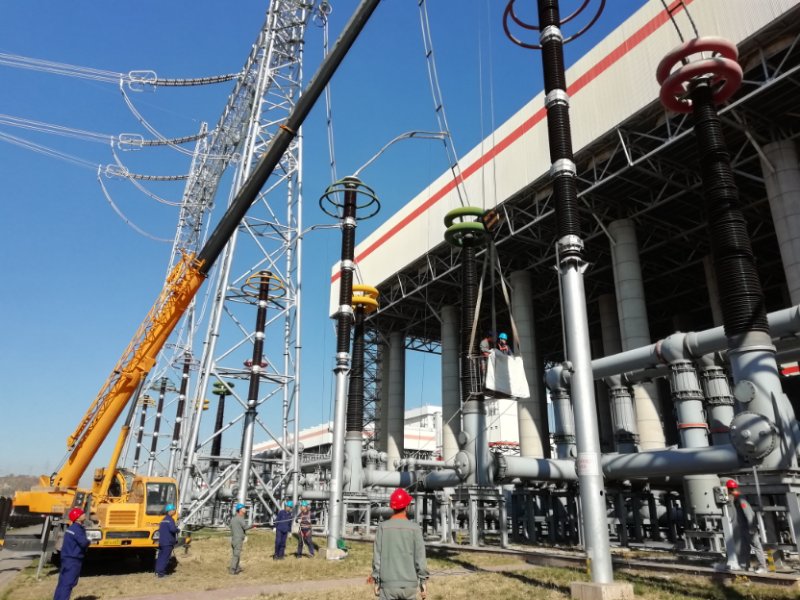

经过8天连续奋战,公司按时高质量完成了所有计划检修项目。包括更换升级涉网保护装置4套、联调投运2套,配合电网完成750kV清朔线导引线拆装及线路参数测试工作,检查清扫两台百万机组10kV开关180余台,增加三期辅汽、压缩气系统预留接口,增加开式冷却水塔移位预留接口,更换#3开式冷却水泵叶轮,治理内漏阀门60余个等大量工作。
紧盯进度,按章操作,百万千瓦机组顺利成功并网
按照750kV朔方变π接工程电网启动投产方案要求,启动程序分6大阶段,共138条调度指令。公司严格落实启动投产方案,紧盯推进进度,快速正确完成了厂内PT定相核相、CT极性差流测量等数十项启动项目。同时,提前完成锅炉点火、汽轮机冲转等大量厂内准备工作。最终,#3、4机组分别于10月24日16:50和25日14:02顺利成功并网。这是公司二期投入商运以来首次在24小时内完成的双百万千瓦机组连续成功并网任务。
此项任务的顺利完成,为公司完成全年经营目标打下坚实的基础。同时,也是公司生产管理干部和技术人员熟练驾驭百万千瓦机组能力水平的体现,更是公司向国内煤电一体化标杆企业不断迈进的重要体现。
