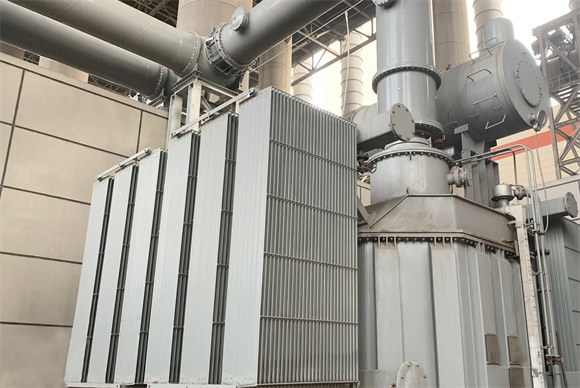

清水川能源公司清陕II线电抗器受电一次成功

【发布时间: 2022-05-03 19:21:19 作者:张健 浏览次数: 次】
4月29日6:00,清水川能源公司清陕II线电抗器受电一次成功。
\
公司高度重视、精心组织,全力推进此项工作。受下雨及沙尘暴天气影响,气管母线有近两天时间无法进行安装,公司及时调整安装工序,协调人力物力,并督促山东电建一公司、陕西电科院工作人员加快施工,保障了工期进度。
公司三期技术管理部严格执行电气设备安装质量管控手册、电抗器移位三措一案、现场作业指导书和调试方案,全力保证设备安装质量。在受电前,组织监理单位、总包单位、施工单位及生产各部门进行联合检查,确保电抗器受电条件符合规范要求。
本次受电从断开7522617接地刀闸开始,到电抗器受电成功,历时9小时,运行操作准确无误,保护投入率100%。受电成功标志着清陕II线电抗器移位圆满完成,为三期GIS设备基础开挖提供了有利条件。
