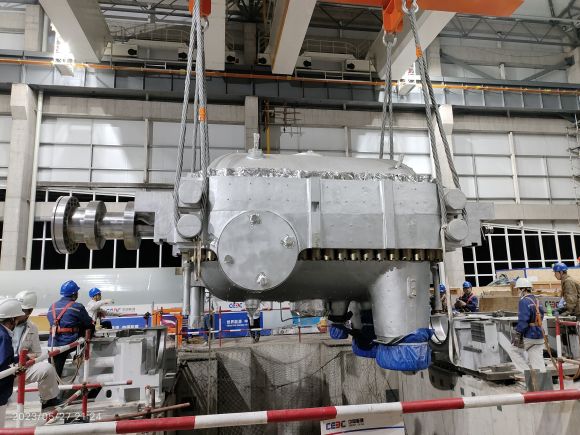

5月27日,清水川能源公司三期扩建工程6号机组汽轮机高压缸顺利吊装就位至16.5米运转层平台,为后续开展汽轮机本体安装工作奠定了坚实基础。
公司三期扩建工程6号机组汽轮机高压缸外缸、内缸、转子等部件在东方汽轮机有限公司生产制造并组装完成,通过模块化运输到生产现场,三期技术管理部安排专人全程进行各项技术参数校对及质量验收。
6号机组汽轮机高压缸重180吨,采用两台汽机房行车同时吊装。在吊装作业前,公司三期扩建工程各相关专业、监理、总包、施工单位精心组织,认真检查盘点吊装工序、流程、机械、工器具以及安全措施等,从技术、安全、质量、后勤等各个方面对高压缸模块吊装全过程予以支持和监督指导。吊装过程中专人指挥、明确分工、协调作业,严格落实吊装方案和技术要求,严格管控高压缸抬升、移动、转动等关键工序,确保了吊装顺利完成。
本次高压缸顺利吊装就位,完成了6号机组又一个重要里程碑,标志着6号机组汽机本体安装工作全面进入高峰期。
